水土里ネット大淀川左岸トップページ > 施設のご案内
|

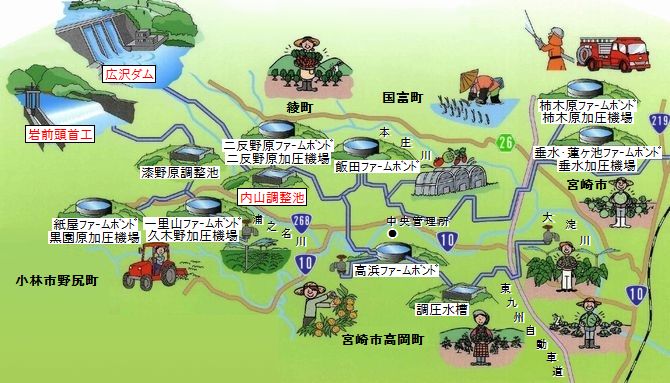

大淀川左岸地域マップ
|
大淀川左岸地域マップ
|
施設のご案内
|
国営事業
|
国営大淀川左岸土地改良事業の地区概要
|
受益面積 |
総事業費 (単位:百万円) |
工期 |
H16迄進捗率 (単位:%) |
主要工事計画 |
水田 844ha 畑 820ha (計) 1,664ha |
52,540 |
S53 〜 H16 |
100.0 |
○広沢ダム 1ヶ所 ○岩前頭首工 1ヶ所 ○幹線導水路 6.7km ○幹支線水路 63.2km ○ファームポンド等 7ヶ所 |
|
県営事業
|
国営大淀川左岸土地改良事業の関連事業の概要
|
事業種別 |
予定地区名 |
総事業費 (単位:百万円) |
受益面積 (単位:ha) |
予定工期 |
H21迄進捗率 (単位:%) |
区分 |
県営畑地帯総合整備 (担手支援) |
紙屋第一 |
1,300 |
51 |
H12 〜 H21 |
100.0 |
完了 |
紙屋第二 |
430 |
50 |
H15 〜 H20 |
100.0 |
完了 |
高浜 |
795 |
111 |
H12 〜 H21 |
100.0 |
完了 |
住吉 |
549 |
78 |
H17 〜 H22 |
74.7 |
継続 |
住吉2期 |
643 |
38 |
H21 〜 H26 |
4.7 |
継続 |
花見 |
535 |
43 |
H22 〜 H27 |
0.0 |
継続 |
内山東 |
646 |
75 |
H24 〜 H29 |
0.0 |
未着手 |
垂水 |
683 |
61 |
H25 〜 H30 |
0.0 |
未着手 |
村角 |
360 |
42 |
H25 〜 H30 |
0.0 |
未着手 |
県営畑地帯総合整備 (緊急整備) |
一里山 |
2,160 |
129 |
H 5 〜 H15 |
100.0 |
完了 |
県営中山間地域総合整備 (生産基盤) |
古屋二反野 |
1,127 |
109 |
H11 〜 H19 |
100.0 |
完了 |
県営土地改良総合整備 (担手育成) |
糸原 |
480 |
56 |
H 7 〜 H13 |
100.0 |
完了 |
県営担い手育成基盤整備 (区画整理) |
富吉 |
2,040 |
66 |
H 6 〜 H13 |
100.0 |
完了 |
城ヶ峰 |
585 |
24 |
H 8 〜 H13 |
100.0 |
完了 |
県営経営体育成基盤整備 |
内山 |
745 |
38 |
H11 〜 H19 |
100.0 |
完了 |
小山田 |
715 |
43 |
H13 〜 H20 |
100.0 |
完了 |
飯田 |
801 |
58 |
H10 〜 H17 |
100.0 |
完了 |
跡江 |
696 |
32 |
H16 〜 H22 |
77.6 |
継続 |
跡江2期 |
593 |
35 |
H19 〜 H24 |
49.2 |
継続 |
第2内山 |
792 |
39 |
H19 〜 H24 |
11.2 |
継続 |
瓜生野 |
700 |
35 |
H26 〜 H31 |
0.0 |
未着手 |
村角 |
900 |
55 |
H26 〜 H31 |
0.0 |
未着手 |
県営耕作放棄地解消防止基盤整備 |
吉野 |
676 |
31 |
H22 〜 H27 |
0.0 |
継続 |
中山・花見 |
646 |
26 |
H22 〜 H27 |
0.0 |
継続 |
農山漁村活性化プロジェクト支援交付金 |
柿木原 |
54 |
17 |
H19 〜 H21 |
100.0 |
完了 |
堤内2期 |
152 |
8 |
H19 〜 H22 |
65.8 |
継続 |
村角 |
252 |
18 |
H21 〜 H24 |
11.9 |
継続 |
県営ほ場整備 |
漆野原 |
1,812 |
138 |
S56 〜 H 5 |
100.0 |
完了 |
県営ほ場整備 (利用権設定) |
倉永 |
888 |
146 |
H 6 〜 H11 |
100.0 |
完了 |
元気な地域づくり交付金 |
堤内 |
165 |
12 |
H17 〜 H19 |
100.0 |
完了 |
団体営土地改良総合整備 |
糸原 |
258 |
0 |
H60 〜 H 2 |
100.0 |
完了 |
合 計 |
31地区 |
23,178 |
1,664 |
|
68.4 |
|
|
